2009年《中级建筑》考试试题及答案解析
作者:SINA 文章来源:SINA 点击数: 更新时间:2009-11-26 11:49:00

      某工程项目的建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期4个月。与工程价款及其结算有关的合同条款如下:

      (1)该工程分部分项工程量清单中包含甲、乙两个分项工程,甲、乙的工程量分别为9600m3、2400m3.清单报价中,甲、乙的综合单价分别为480元/m3、60元/m3.双方约定按月支付工程进度款。当某分部分项工程实际工程量比清单工程量增加超出15%时,应调整单价,超出部分的工程量按原单价的90%结算;当某分部分项实际工程量比清单工程量减少15%以上时,该分部分项工程的全部工程量均按原单价的110%结算。

      (2)措施项目清单费用共计30万元,一次性包死,不得调价。全部措施项目费在开工后的各月末按措施项目清单中的数额平均支付。

      (3)其他项目清单包括招标人预留金4万元,在最后一个月结算。

      (4)规费为分部分项工程量清单、措施项目清单、其他项目清单费用之和的5%,综合税率为3.41%。

      (5)工程预付款为签约合同价款的10%,在开工前支付,开工后的前三个月平均扣除。

      (6)该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中,按3%的比例扣留。

      工程施工过程中,承包商每月实际完成并经工程师签证确认的工程量如下表所示

点击图片进入下一页

    “提示”网校模拟试题一的第4个案例分析题与该题相似。

      89.该工程签约时的合同价款为(  )。

      A.475.20

      B.515.97

      C.520.32

      D.552.89

      【参考答案】:D

      【答案解析】:(9600×480/10000+2400×60/10000+30+4)×(1+5%)×(1+3.41%)=552.89万元

      【试题点评】:本题考核的是工程量清单计价。参见教材P155-159.

      90.该公程的预付款和质量保证金分别为(  )万元。

      A.45.72 14.26

      B.51.60 15.48

      C.52.00 15.60

      D.55.29 16.59

      【参考答案】:D

      【答案解析】:预付款为签约合同价的10%:

      552.89×10%=55.29

      质量保证金为签约合同价的3%:

      552.89×3%=16.59

      【试题点评】:本题考核的是工程款的结算。参见教材P169-174.

      91.第l个月的分部分项工程量清单价款应为(  )万元。

      A.100.73

      B.100.80

      C.110.33

      D.110.42

      【参考答案】:B

      【答案解析】:(2000×480+800×60)/10000=100.80

      【试题点评】:本题考核的是工程进度款的结算。参见教材P173.

      92.在计算承包商第3个月应得进度款时,应考虑的因素包括(  )。

      A。应抵扣的工程预付款

      B。招标人预留金的结算

      C。因工程量增加或减少超出规定幅度l5%,需调整单价

      D。应扣减的质量保证金

      【参考答案】:AD

      【答案解析】:预付款是在开工后的前三个月平均扣除的,所以第三个月要考虑预付款的扣除;质量保证金是在每个月都扣除的,所以第三个月也应该考虑;预留金题目中说明了在最后一个月结算,所以第三个月的时候不考虑。

      【试题点评】:本题考核的是工程进度款结算。参见教材P171.

      (四)

点击图片进入下一页

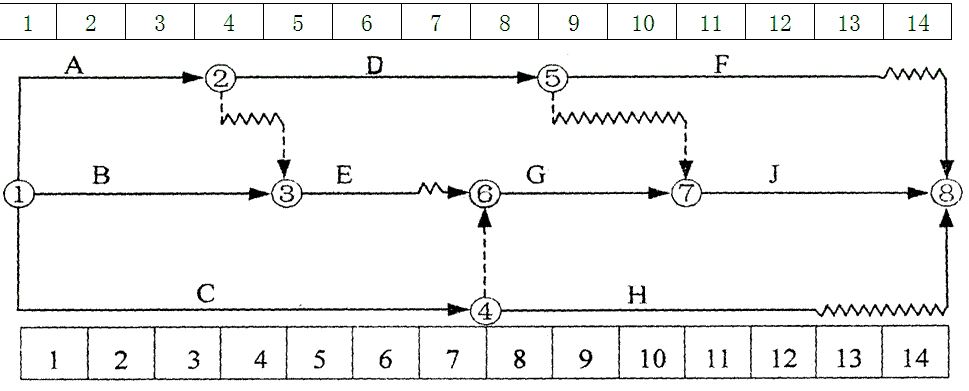

      93.该工程项目的关键线路为(  )。

      A.①一④一⑥一⑦一⑧

      B.①一②—③一⑥一⑦一⑧

      C.①—③一⑥—⑦一⑧

      D.①一②一⑤一⑦—⑧

      【参考答案】:A

      【答案解析】:在时标网络计划中,没有波形线的线路就是关键线路,对于本题就是①—④—⑥—⑦—⑧。

      【试题点评】:本题考核的是时标网络计划关键线路的确定。参见教材P193.

      94.关于工作D的时间参数的说法中,正确的为(  )。

      A。最迟开始时间为第3个月

      B。总时差为1个月

      C。自由时差为0个月

      D。最迟完成时间为第8个月

      【参考答案】:BC

      【答案解析】:自由时差对于D工作而言就是他的波形线的长度,他没有波形线,那就是没有自有时差。相应的D工作的总时差=紧后工作总时差的最小值=min{1,2}=1.

      【试题点评】:本题考核的是时标网络计划中时间参数的计算。参见教材P194.

      “提示”网校模拟试题一单选第36题涉及该题的一部分知识点。2009年梦想成真《应试指南—建筑(中级)》P119“例15”涉及该知识点。

      95.工作B的最早开始时间和最迟完成时间分别为(  )。

      A。第l月和第5月

      B。第0月和第4月

      C。第2月和第6月

      D。第1月和第4月

      【参考答案】:A

      【答案解析】:总时差=最迟完成时间-最早完成时间,可以推出:最迟完成时间=最早完成时间+总时差。

 << 上一页  [11] [12] [13] [14] 下一页

  • 上一个文章:

  • 下一个文章: 没有了
  • 特别说明:由于各方面情况的不断调整与变化,中国一考网所提供的所有考试信息仅供参考,敬请考生以权威部门公布的正式信息为准。

    网友评论(评论只代表网友观点,与本站立场无关)
    发表评论
    姓 名: *(必填项) ·注册用户·
    Email: QQ号:
    评 分: 1分 2分 3分 4分 5分
    评论
    内容

    今日推荐
    最新新闻资讯

    公务员录用考试违纪违

    2010年国家公务员部分
    普通文章[公务员动态]热议:公务员考录模式统一 难解公11-30
    普通文章[公务员动态]公务员录用考试违纪违规行为处理11-30
    普通文章[公务员动态]2010年温州市公务员招考公告公布11-30
    普通文章[公务员动态]2010年国考北京十余万考生上阵角11-30
    普通文章[公务员动态]2010年国考结束 天津考生感觉题多11-30
    普通文章[公务员动态]90后女大学生:我们在考公务员与11-30
    普通文章[公务员动态]2010国家公务员考试开考 宁夏共有11-30
    普通文章[公务员动态]近百万人参加2010国考 考录比达到11-30
    普通文章[公务员动态]国考北京11.4万人参加 常识类考题11-30
    普通文章[公务员动态]国考赶考当作玩 “裸考者”越来越11-30
    最新复习指导
    普通文章[综合辅导]2010年国考行测命题变化分析:稳11-30
    普通文章[综合辅导]2010年国家公务员考试考前提示汇11-30
    普通文章[综合辅导]专家支招:公考如何“临时抱佛脚11-30
    普通文章[综合辅导]2010冲刺国考:考前一周复习三策11-30
    普通文章[综合辅导]28日截止打印准考证 考生请做好冲11-30
    普通文章[综合辅导]2010年国考考前11点提醒:三大纪11-30
    普通文章[综合辅导]冲刺国考:考前一周复习四点注意11-30
    普通文章[数学]数学复习:化被动为主动 从苦学到11-30
    普通文章[数学]2011考研学子看过来:数学备考早11-30
    普通文章[英语]分秒必争 考研冲刺时间管理14法11-30
    最近试题资料
  • 此栏目下没有文章
  • 最新增值资源

    1考网简介 | About 1kao | 广告服务 | 联系我们 | 版权申明 | 会员注册 | 产品答疑
    Copyright © 2004-2010 www.1kao.net, All Rights Reserved
    公务员考试 MBA论文 考研大纲 中国1考网 版权所有
